张家口市乌拉哈达水利枢纽工程建设项目有限公司

日期:2024-03-14 09:47

一、公司概况

张家口市隆源供水有限公司(张家口市乌拉哈达水利枢纽工程建设项目有限公司)是张家口建设发展集团有限公司的全资子公司,注册成立于2010年11月23日,是市政府授权的城市建设投资主体,属有限责任公司法人独资企业,注册资本人民币39600万元。公司班子成员4名,董事长兼总经理1名,副经理3名,公司正式员工15人。下设运营管理部、财务部和办公室三个职能部门,主要负责云州水库调水工程项目的建设及运行。

张家口泰泽供水有限公司是张家口市隆源供水有限公司全资子公司,注册成立于2018年8月,承接张家口市崇礼区“冬奥核心区地表水厂及输配水管网项目”、“下窝铺城区新建水厂项目”以及“城区输配水管网项目”三个项目。张家口泰泽供水有限公司班子成员3名,董事长兼总经理1名,副经理2名,公司在册正式员工12人,设工程技术部、财务部、办公室三个职能部门。

二、公司项目情况

目前公司运营项目1个(云州水库调水一期工程)、建设项目3个(冬奥核心区地表水厂及输配水管网项目”、“下窝铺城区新建水厂项目”以及“城区输配水管网项目”)。

(一)云州水库调水一期工程情况

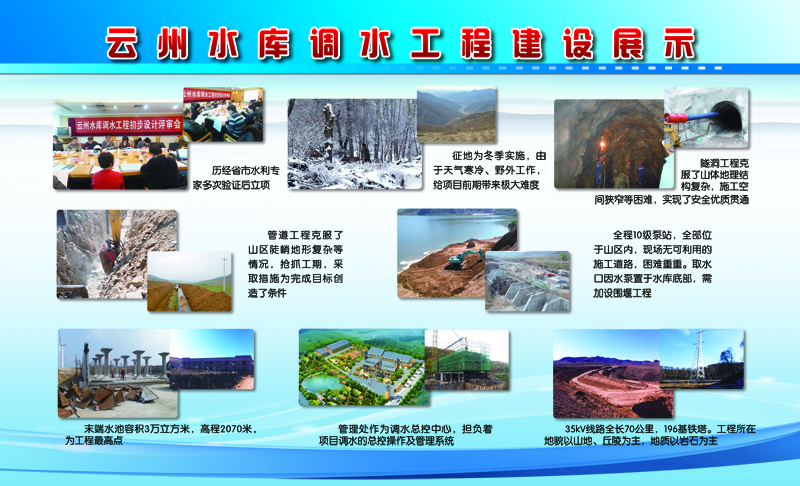

1、云州水库调水一期工程概况

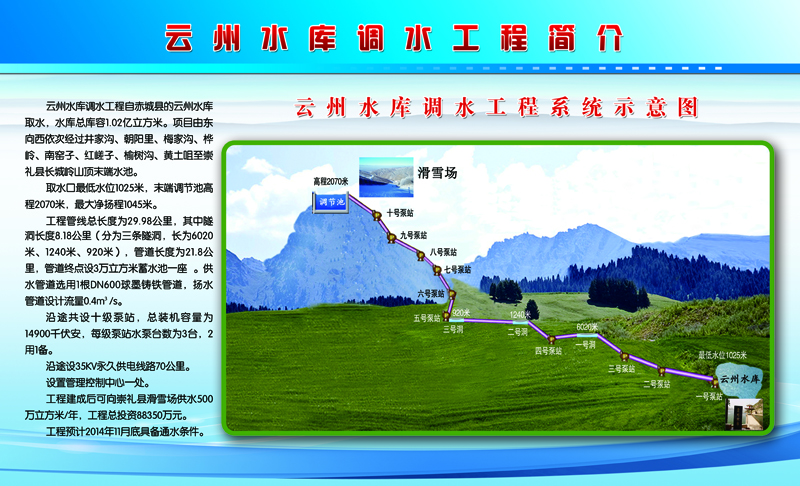

一期工程于2011年4月开工建设,2015年11月建成通水。建设内容主要包括:管线总长度29.98公里,其中,隧洞长度8.18公里、管道长度为21.8公里,35KV永久供电线路70公里,沿途共设十级泵站,管道终点位于崇礼区长城岭,设3万m³蓄水池一座。

2、云州水库调水一期工程投资情况

项目总投资9.33亿元,设计向崇礼区滑雪场调水能力500万m³/年。

3、云州水库调水一期工程运营情况

项目于2015年雪季开始运行,委托张家口建筑工程有限公司运营,截至2019年底,已经安全稳定完成5个雪季的供水任务。


(二)奥核心区地表水厂及配套管网等三个市政项目

泰泽供水公司于2018年10月正式开始了项目的资料移交、项目建设和管理工作。

1、冬奥核心区地表水厂及输配水管网项目

冬奥核心区地表水厂及输配水管网项目于2018年5月开工建设,新建日供水能力1万立方米地表水厂一座,规划占地30亩,水源采用云州水库调水,总投资3.6亿元。

2、下窝铺城区新建水厂项目

城区新建水厂项目于2017年10月1日开工建设,规划占地面积52亩。供水能力4万立方米/日,其中:地下水水厂一处,供水能力2万立方米/日,地表水水厂一处,供水能力2万立方米/日,地表水水源采用云州水库调水,总投资1.6亿元。

3、崇礼区输配水管网项目(含新建水厂输水项目)

项目于2017年8月1日开工建设,项目主要包括长城岭主蓄水池通过输水管道向新建下窝铺水厂供水,再由下窝铺水厂向崇礼城区、长城岭滑雪场、万龙滑雪场、马丈子村、下两间房村供水。项目总投资8.7亿元,共铺设输配水管线67*2公里。

(三)怀安县2018年造林绿化项目情况

公司做为怀安县2018年造林绿化工程经理部第四分部,主要负责“G6京藏高速景观提升工程”及“柴沟堡镇段工程”。截至2018年底,我公司的造林绿化工程已全部完成,工程总投资投资4300万元,其中G6京藏高速景观提升工程完成投资2600万元,柴沟堡镇段完成投资1700万元。

(四)乌拉哈达水利枢纽项目情况

乌拉哈达水利枢纽工程是河北省、张家口市重点水利工程,工程的建设对提高张家口市中心城区防洪标准,保障城市供水安全具有重要意义。在省发改委、省水利厅和市委、市政府的大力支持下,2017年6月13日,该项目可行性研究报告获得河北省发改委的批复,工程总投资34.7亿元,工期计划48个月。项目立项后,公司配合市水务局积极开展项目立项后的各项筹建工作,完成了项目法人机构注册登记,开展了水库初步设计招标及开工前部分要件的审查审批工作,并积极推进水库PPP前期工作。项目开工前,还需取得水土保持方案、水库移民规划方案、环境影响评价报告、压覆矿产资源评估报告和项目用地5个要件的审批。目前,项目水土保持方案已于2017年12月29日取得省水利厅批复;水库移民规划、环境影响评价报告分别于2017年10月26日、11月7日通过专家审查并提出修改意见,编制单位按照专家意见修改后于2018年12月10日再次提交专家组专家进行审查,尚未得到专家组批复,我公司目前积极与编制单位及专家组进行沟通,争取尽快通过专家组审查。

此项目目前由市水务局牵头进行,公司暂无相关进展。

三、2020年公司主要工作内容

(一)云州水库调水工程泵站构筑物、设备大修

云州水库调水工程于2011年4月开工建设,2015年雪季试运行,截至目前已经圆满的完成了5个雪季的供水任务,各泵站电气设备、机械设备、输水管道逐步进入大修期,部分设备存放已超过6年,高压电气设备、电器元器件及压力罐等设备亟待检修及更换部分易损元器件。

2020年需联系设备厂商、供应商及施工单位对各泵站的电气、水机设备进行维修更换,对构筑物等土建项目进行维修,保证设备正常、安全运行。

      (二)冬奥供水保障

根据市委市政府及集团相关会议要求,制定并落实云州水库调水工程、崇礼区新建水厂项目的奥运供水保障计划,目前由设计单位(河北省水利水电第二勘测研究院)起草计划,并要求各设备厂商及运营单位制定相关的奥运保障计划。




(三)泰泽供水有限公司运营情况

根据目标责任书,泰泽供水要在2020年8月底前完成通水,目前项目正在按台账节点进行建设,需要尽快与崇礼区供水总公司就资产、人员交接问题进行商定,涉及到泰泽招聘、供水许可、特许经营权等问题。

(四)云州水库调水二期工程的推进

项目二期工程管线总长约为95.85公里。规划建设内容,从云州水库至原干线2号隧洞敷设管道20公里,沿线使用原有的4级泵站;从原干线2号隧洞出口处敷设管线经崇礼城区至孤石水厂,沿线设3级泵站,开凿隧洞0.35公里,敷设管线75.85公里。项目估算投资16.18亿元。


(五)与北理工水研院就设备捐赠的相关事宜

根据市政府会议要求,有建发集团牵头,积极与北理工水研院就水质提升设备接收事宜进行沟通,尽快拟定关于水质提升设备捐赠的三方协议,确保设备顺利安装运行。针对设备安装后的技术服务、运行维护等问题进一步沟通商榷,尽快确定水质提升设备运维合作的相关事宜。
